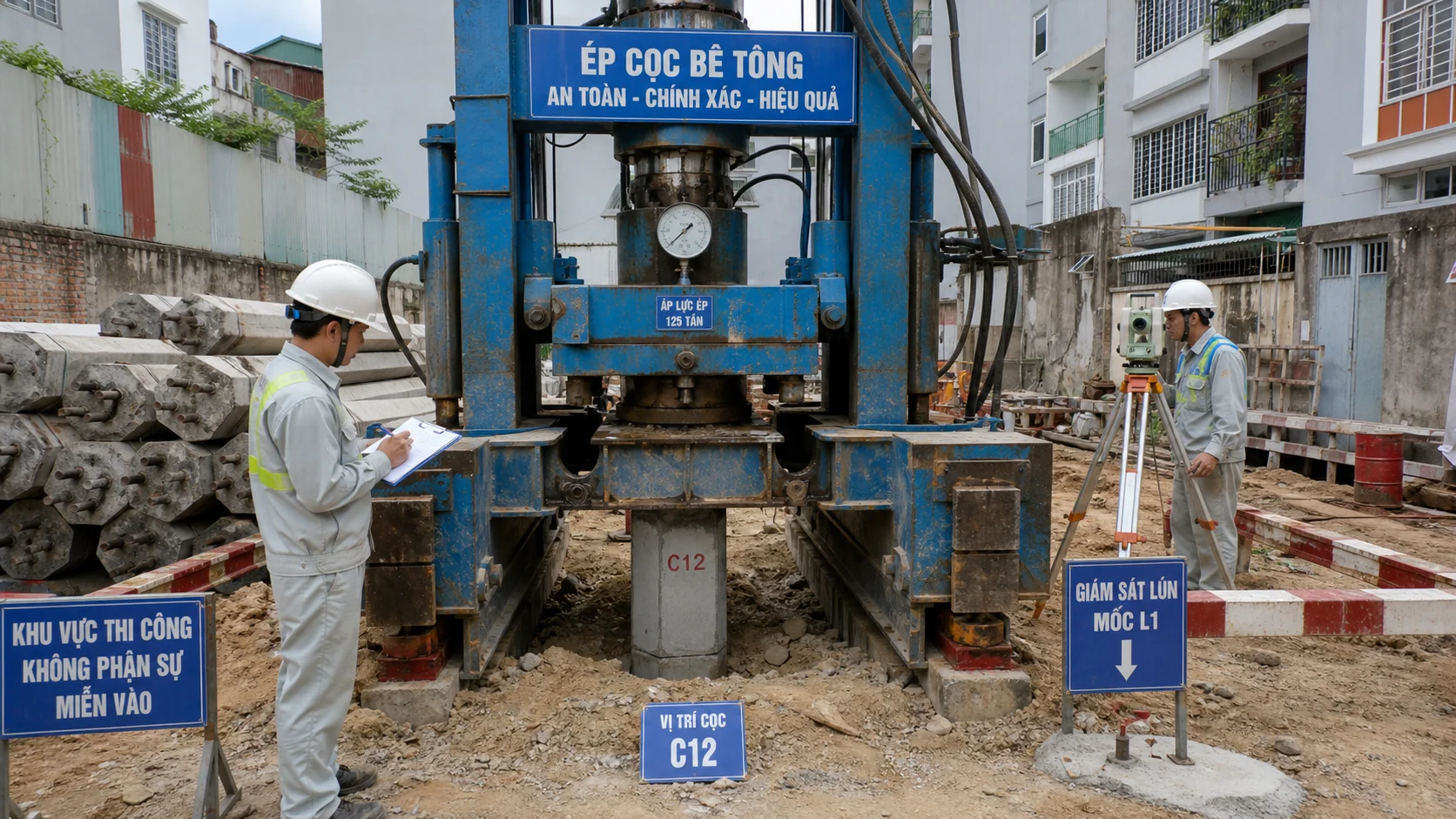

Ảnh đại diện minh họa riêng cho chủ đề bài viết · H77CONS
MỤC LỤC NỘI DUNG

Ép cọc bê tông cốt thép là bước đầu tiên truyền tải trọng công trình xuống tầng đất vững chắc. Kiểm soát đúng lực ép thiết kế (Pmin - Pmax) quyết định độ lún đồng đều của toàn bộ ngôi nhà.

1. Bảng thông số lực ép cọc bê tông nhà phố phổ biến

Loại cọc bê tôngTiết diện cọcSức chịu tải tính toán (Ra)Lực ép nhỏ nhất (Pmin)Lực ép lớn nhất (Pmax)
Cọc BTCT 250x250 (Ép neo)250 x 250 mm20 – 25 tấn40 tấn50 tấn
Cọc BTCT 250x250 (Ép tải sắt)250 x 250 mm30 – 35 tấn60 tấn70 – 80 tấn
Cọc ly tâm dự ứng lực D300Đường kính 300mm45 – 55 tấn90 tấn110 tấn
Cọc ly tâm dự ứng lực D350Đường kính 350mm60 – 75 tấn120 tấn150 tấn

2. Tiêu chuẩn dừng ép cọc theo TCVN 9362:2012

Cọc được coi là ép đạt chuẩn khi thỏa mãn đồng thời 2 điều kiện: 1. Chiều sâu hạ cọc: Nằm trong khoảng chiều sâu thiết kế dự kiến (Lmin ≤ Lcọc ≤ Lmax) chạm tầng cát chịu lực. 2. Lực ép đồng hồ: Kim đồng hồ áp lực thủy lực đạt giá trị Pmin ≤ Pđồng hồ ≤ Pmax và duy trì ổn định trong 3 lần ép cuối cùng với vận tốc xuyên không quá 1 cm/s.

Kỹ thuật nối cọc H77CONS: Mối nối giữa 2 đoạn cọc phải được hàn kín 4 mặt bằng bản mã thép dày ≥ 6mm, đường hàn liền mạch không ngậm xỉ bọt khí.
Checklist nghiệm thu ép cọc bê tông
  • Kiểm tra chứng chỉ xuất xưởng và ngày đúc cọc (bê tông cọc phải đủ tối thiểu 21 - 28 ngày tuổi).
  • Kiểm tra giấy kiểm định đồng hồ đo áp lực thủy lực của máy ép còn hạn sử dụng.
  • Ghi chép nhật ký ép cọc chi tiết từng tim cọc (chiều sâu ép, số đoạn cọc, áp lực cuối cùng).
  • Khoảng cách giữa máy ép và tường nhà bên cạnh được theo dõi chống nứt lún nhà giáp ranh.
🛡️ Cam kết biên tập H77CONS: Bảng số liệu dùng để tra cứu sơ bộ, không thay thế hồ sơ thiết kế, chỉ dẫn kỹ thuật, giấy phép hoặc ý kiến của cơ quan có thẩm quyền. Mọi thông số áp dụng cho công trình cụ thể đều được kiểm tra lại theo hiện trạng và hồ sơ được duyệt.
Quy chuẩn áp dụng: QCVN 01:2021/BXD về Quy hoạch xây dựng & các quy định của UBND TP.HCM về quản lý kiến trúc đô thị. Các thông số có thể thay đổi theo từng khu vực và quy hoạch phân khu.
